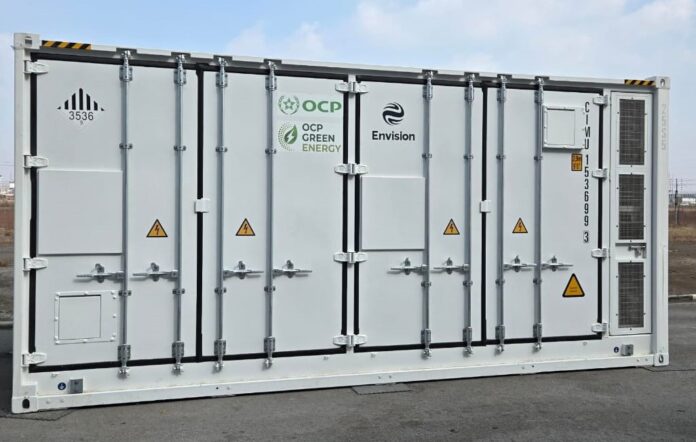

OCP Green Energy vient de franchir une nouvelle étape dans le déploiement des énergies renouvelables sur les sites du Groupe OCP. À Benguerir, sa première installation de stockage d’électricité par batteries LFP à grande échelle a été mise sous tension. D’une capacité de 25 MW et 125 MWh, elle pourra conserver l’équivalent de cinq heures d’électricité.
Le dispositif est installé sur le site minier de Benguerir et associé à la centrale photovoltaïque déjà en exploitation. Son rôle sera de conserver une partie de l’électricité solaire produite pendant la journée afin de la restituer lorsque la demande des installations industrielles augmente.
Les travaux d’installation et d’intégration des batteries, des équipements de conversion et des systèmes de contrôle sont désormais achevés. La mise sous tension ouvre une période de tests de performance prévue dans les prochaines semaines, avant le passage à l’exploitation.
Le projet représente un investissement de près de 170 millions de dirhams. Cette enveloppe couvre les batteries et les équipements, mais aussi les travaux de génie civil et électrique ainsi que les études et le pilotage. Ces différentes opérations ont été prises en charge par des compétences marocaines.
Un financement de 20 millions de dollars a également été accordé par le Clean Technology Fund, programme porté par la Banque Africaine de Développement pour soutenir notamment les solutions innovantes de stockage de l’électricité renouvelable.
La technologie retenue repose sur des batteries Lithium Fer Phosphate. Le système doit fonctionner selon un cycle quotidien de charge et de décharge et sa durée de vie est estimée à 25 ans. Le choix du LFP est notamment lié à sa stabilité thermique, sa sécurité et sa longévité.
L’installation doit aussi permettre de mieux absorber les variations inhérentes à la production photovoltaïque et de renforcer la continuité de l’alimentation électrique des activités industrielles. Elle pourra intervenir dans le réglage de fréquence et la compensation d’énergie réactive.
L’impact attendu concerne également les coûts. Une fois le système opérationnel, OCP Green Energy estime qu’il permettra de réduire de 25% la facture électrique du site industriel durant les heures de pointe.
Ce projet prolonge une première phase solaire de 202 MWc déjà entrée en exploitation. Ces capacités sont réparties entre Benguerir avec 67 MWc, Foum Tizi avec 30 MWc et Oulad Farès à Khouribga avec 105 MWc. L’électricité produite alimente les installations minières et industrielles du Groupe OCP.
Le contrat portant sur le système de stockage avait été conclu fin 2025 avec ENVISION, à l’issue d’un processus de sélection d’intégrateurs spécialisés. Les équipements avaient été commandés au quatrième trimestre de la même année.
En parallèle, le Groupe OCP et l’UM6P travaillent sur le développement de matériaux LFP à partir de l’acide phosphorique. Ces recherches ont abouti à des matériaux à hautes performances ainsi qu’à une propriété intellectuelle portant notamment sur leurs procédés de production. Une phase de mise à l’échelle est désormais engagée en vue d’une future industrialisation.
Cette orientation s’inscrit dans l’ambition du Groupe OCP de développer au Maroc un écosystème autour des batteries lithium-ion utilisant la technologie LFP, parallèlement à sa stratégie visant à couvrir ses besoins électriques à partir de sources d’énergie propres.
